يعتمد البيع بالتجزئة الموسمي على جدول زمني صارم للغاية. فشحنة قنابل الاستحمام الخاصة بالعطلات التي تصل في 20 ديسمبر ليست مجرد تسليم متأخر—بل مخزون راكد. بالنسبة إلى المشترين من الشركات، والعلامات التجارية الخاصة، وتجار التجزئة، غالبًا ما يكمن الفرق بين رف فارغ بسبب نفاد المنتجات ومستودع ممتلئ بمخزون مخفّض السعر في قرار واحد يُتخذ قبل أشهر: متى تبدأ التوريد.
يشرح هذا الدليل الحسابات اللازمة للعودة من الموعد النهائي—بما يشمل إعداد العينات والإنتاج والشحن والتخليص الجمركي—حتى تتمكن من تحديد التاريخ الدقيق لبدء طلبك الموسمي التالي. لا مجال للتخمين ولا لحالات الطوارئ.
لماذا يؤدي التوقيت إلى نجاح المنتجات الموسمية أو فشلها
لا يتزايد الطلب الموسمي تدريجيًا. بل يرتفع بشكل حاد، ويبلغ ذروته، ثم يتراجع خلال فترة زمنية ضيقة. فإما أن يكون منتجك على الرفوف خلال تلك الذروة، أو لا يُباع على الإطلاق.
يحدد الجدول الزمني لتوريد المنتجات الموسمية ثلاثة نتائج تتحكم مباشرةً في الربحية: معدل تصريف المبيعات، وحماية هامش الربح، وتوافر المنتجات على الرفوف خلال ذروة الطلب. وإذا لم يتحقق التوافق المطلوب، فإن حتى المنتج المميز سيؤدي أداءً دون المتوقع.
التكلفة الحقيقية للتوريد المتأخر
يفرض التوريد المتأخر تصحيحات مكلفة. فعندما لا يعود الشحن البحري خيارًا متاحًا، يتحول المشترون إلى الشحن الجوي—وغالبًا ما يدفعون أربعة إلى ستة أضعاف تكلفة الشحن لكل وحدة لمجرد ضمان وصول المنتج إلى الرفوف في الموعد المحدد.
والأسوأ هو تفويت الفترة المناسبة تمامًا. فالمنتجات التي تصل بعد انتهاء الذروة تُصفّى بخصومات تتراوح بين 40–70%. إن مجموعة هدايا عيد الميلاد التي تُخفض قيمتها في يناير ليست عملية بيع؛ بل خسارة توثقها لأغراض الخصم الضريبي.
المخاطر الخفية للتوريد المبكر جدًا
يواجه المشترون المتحمسون أكثر من اللازم مجموعةً أكثر هدوءًا من المشكلات. إذ يؤدي الطلب قبل الموعد بفترة طويلة إلى تجميد رأس المال العامل في مخزون لا يحقق أي عائد لأشهر.
ثم هناك تكاليف التخزين ومخاطر مدة الصلاحية—فجل الاستحمام والمنتجات المعطرة لها فترات نضارة محدودة. وفي الفئات التي تحركها الموضة، مثل منتجات الاستحمام المبتكرة، قد تبدو رائحة أو صيحة لونية تم اعتمادها في يناير قديمة بحلول موعد الشحن في أكتوبر.

فهم المهلة الزمنية لتصنيع المنتجات الموسمية
لإعادة احتساب تاريخ طلبك، عليك أولًا فهم دورة الإنتاج الكاملة. فكثير من الموردين يذكرون فقط مدة "الإنتاج" ويتركون للمشترين اكتشاف المراحل الأخرى بالطريقة الصعبة.
مرحلة إعداد العينات والموافقة (7–14 يومًا)
يبدأ العمل المخصص بالعينات، وليس بالإنتاج. وبالنسبة لمنتجات العناية الشخصية، تتحقق العينة المناسبة من التركيبة، وخصائص العطر، والمظهر، والتغليف—وتستغرق عادةً 7–14 يومًا حسب درجة التعقيد.
هذه هي المرحلة التي يرغب المشترون أكثر من غيرها في اختصارها، بينما ينبغي لهم ألا يفعلوا ذلك. فاعتمادًا متسرعًا للعطر يُرفض بعد بدء الإنتاج بالجملة يكلّف أسابيع، لا أيامًا. احرص على تخصيص وقت لجولة مراجعة واحدة على الأقل.
المدة الزمنية لإنتاج الكميات الكبيرة (25–30 يومًا)
تستغرق عمليات الإنتاج القياسية للكميات الكبيرة 25–30 يومًا بعد اعتماد العينات وتأكيد استلام الدفعة المقدمة. وهذا الرقم ليس ثابتًا—إذ يتغير تبعًا لحجم الطلب، ومتطلبات القوالب المخصصة، وتعقيد التغليف.
تُنتج قنبلة الاستحمام ذات اللون الواحد في تغليف متوفر ضمن المخزون في الحد الأسرع من المدة. أما التركيبة متعددة الطبقات، مع قالب مخصص، وشعار بارز، وتجميع علبة الهدايا، فتقع ضمن الحد الأطول. وتلتزم المصانع التي تدير خطوط إنتاج آلية بهذه المدة بدرجة أكبر من الورش الصغيرة التي تراكم الطلبات خلال موسم الذروة.
هامش احتياطي للشحن والتخليص الجمركي
يُعد النقل المرحلة التي يستخف المشترون بمدتها عادةً. ويستغرق الشحن البحري من الصين إلى الساحل الغربي للولايات المتحدة عادةً 18–25 يومًا؛ وإلى موانئ الساحل الشرقي وشمال أوروبا، 30–40 يومًا؛ وإلى موانئ الشرق الأوسط الرئيسية، نحو 20–28 يومًا.
أضف هامشًا احتياطيًا للطوارئ الجمركية والميناء يتراوح بين 7–14 يومًا، تحسبًا لعمليات التفتيش، ومراجعة المستندات، والازدحام الموسمي. ويمكن توقع تراكمات الموانئ في Q4—لذا خطط لها بدلًا من الاعتماد على الحظ لتجنبها.
الجدول الزمني المثالي لتوريد المنتجات الموسمية حسب الموسم

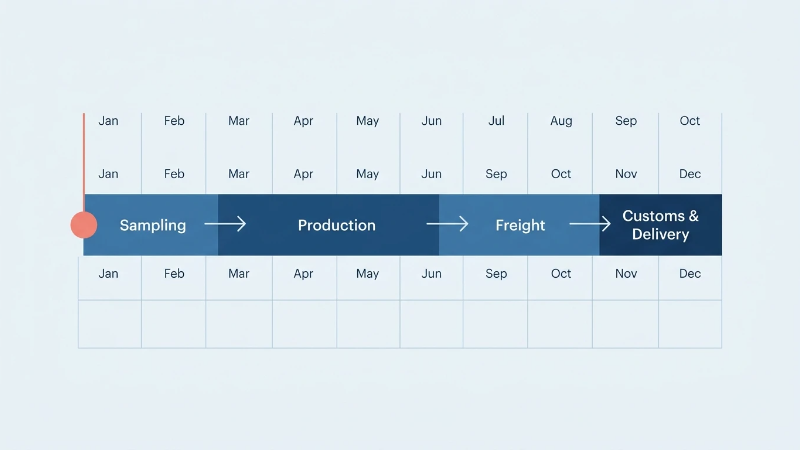

إليك جوهر الخطة العملية: اعمل بشكل عكسي انطلاقًا من تاريخ طرح المنتج على الرفوف لكل موسم. تظل المعادلة ثابتة—أخذ العينات + الإنتاج + الشحن + الهامش الاحتياطي + هامش أمان—لكن تاريخ البدء يتغير وفقًا للسوق المستهدف.
موسم عيد الميلاد والعطلات الشتوية
يمثل Q4 فترة البيع الأعلى حجمًا، وهو أيضًا الوقت الذي تكون فيه المصانع وممرات الشحن الأكثر ازدحامًا. وبالنسبة للمنتجات التي يجب أن تصل إلى الرفوف بحلول أوائل نوفمبر، ابدأ أخذ العينات في مارس–أبريل.
وهذا يمنحك دورة عينات كاملة، وموعد إنتاج مريحًا محجوزًا قبل ازدحام موسم الذروة، وشحنًا بحريًا بدلًا من الشحن الجوي في اللحظة الأخيرة. أما الانتظار حتى الصيف للبدء، فيعني التنافس على السعة نفسها مع جميع من انتظروا مثلك.
منتجات هدايا عيد الحب & مواسم الربيع
يجب أن تصل منتجات هدايا عيد الحب وإطلاقات الربيع بحلول منتصف يناير. ابدأ التوريد في سبتمبر–أكتوبر من العام السابق'.
يمثل هذا الجدول الزمني تحديًا لأنه يتزامن مع ضغط الإنتاج في الربع الرابع Q4. ويضمن تأكيد موعدك مبكرًا حمايتك من عنق الزجاجة خلال موسم العطلات.
العروض الترويجية الصيفية & عروض منتصف العام
تكون ذروة الصيف عمومًا أخف وأكثر مرونة، مع ازدحام أقل في الشحن. ويكون التوريد قبل أربعة إلى خمسة أشهر—أي تقريبًا في فبراير–مارس لموعد طرح المنتجات على الرفوف في يوليو—كافيًا عادةً.
يُعد الاختلاف الإقليمي مهمًا هنا: فما يعنيه مصطلح "الصيف" لمتاجر التجزئة في شمال أوروبا يختلف عما يعنيه للمشتري في منطقة الخليج، سواء من حيث التوقيت أو ملاءمة المنتجات.
التقويم الموسمي للشرق الأوسط (رمضان & العيد)
هنا تفشل الجداول الزمنية العامة. إذ إن الطلب خلال رمضان والعيد تحكمه السنة القمرية، التي تتقدم بنحو 10–11 يومًا في كل سنة ميلادية.
ونظرًا إلى تركز الطلب على الهدايا ومنتجات العناية الشخصية حول هذه التواريخ، يجب على المشترين تحديد الموعد النهائي للتوريد وفقًا للتواريخ القمرية للعام المقبل'، وليس وفق شهر ثابت. وكقاعدة عامة: ابدأ أخذ العينات قبل خمسة إلى ستة أشهر من الارتفاع المتوقع في طلب التجزئة، وتحقق من التاريخ القمري قبل تثبيت جدولك—فهذا إغفال يفاجئ العديد من مستوردي الشرق الأوسط للمرة الأولى.
إنشاء جدول الإنتاج المخصص لقنابل الاستحمام
يؤدي تطبيق هذا الإطار على منتجات الاستحمام المخصصة إلى إدخال متغيرات خاصة بأعمال العناية الشخصية بنظام OEM\/ODM.
احتساب القوالب والتركيبات المخصصة
تضيف القوالب المخصصة خطوة تجهيز أولية قبل أن يتسنى حتى إنتاج عينتك الأولى. وقد تتطلب الأشكال المصممة خصيصًا لقنابل الاستحمام أو الإسفنجات مدة تجهيز للقالب تُضاف إلى فترة أخذ العينات.
تضيف التركيبات النباتية والمتطلبات الخالية من الاختبار على الحيوانات خطوات لتوريد المكونات والتحقق منها. هذه ليست عقبات—بل بنود تخطيط ينبغي جدولتها، وليس اكتشافها في منتصف العملية.
احتساب متطلبات الاعتماد والامتثال
تعتمد جاهزية دخول السوق على المستندات، وليس على المنتج وحده. ويؤثر الامتثال لمعايير GMP وISO وFDA وSMETA في المستندات التي يجب أن ترافق بضائعك إلى أسواق أمريكا الشمالية وأوروبا والشرق الأوسط.
إن التوريد من مُصنّع حاصل بالفعل على هذه الاعتمادات يزيل أسابيع من التدقيق والتخبط في إعداد المستندات. تأكد من حالة الاعتماد مبكرًا حتى تتحرك مستندات الامتثال بالتوازي مع الإنتاج بدلًا من إعدادها بعده.

أفضل ممارسات تخطيط المخزون الموسمي للعلامة التجارية الخاصة
يضمن التوقيت وصول منتجك إلى الرف. أما الاستراتيجية فتحدد ما إذا كانت الكمية المناسبة ستتوفر عليه.
التنبؤ بالطلب وتحديد كميات الطلب
حدّد الكميات الموسمية استنادًا إلى معدل البيع في العام السابق، والتزامات البيع بالتجزئة الحالية، وهامش واقعي من مخزون الأمان. إن طلب كميات زائدة لمجرد "الاحتياط" ينقل مشكلة التخفيضات السعرية فحسب.
تتيح الحدود الدنيا المنخفضة لكميات الطلب—بدءًا من 1,000 وحدة—اختبار منتجات SKU موسمية جديدة دون التزام مفرط. نفّذ دفعة أولى محدودة لتصميم غير مُثبت، ثم وسّع الكمية للتصاميم الناجحة في طلب لاحق.
التنسيق مع شريك OEM موثوق
كل تاريخ في تقويمك يعتمد على التزام مورّدك بموعده. شريك يتمتع بمهل توريد مستقرة ويمكن التنبؤ بها يقلل المخاطر عن الخطة الموسمية بأكملها؛ أما الشريك الذي يتأخر أسبوعين فيحوّل شحنتك البحرية إلى حالة طارئة للشحن الجوي.
الموثوقية—الطاقة الإنتاجية المتسقة، والتواصل الشفاف، وسجل الأداء الحافل عبر مواسم الذروة—تستحق أكثر من انخفاض هامشي في سعر الوحدة.
المواعيد النهائية للطلبات الموسمية من OEM: قائمة مرجعية سريعة
اعمل إلى الوراء انطلاقًا من تاريخ العرض المستهدف على الرف:
- تاريخ العرض على الرف ناقص ~7–14 يومًا: اكتمال التخليص الجمركي والهامش الزمني الاحتياطي.
- ناقص ~3–6 أسابيع: مغادرة الشحن البحري (تختلف حسب منطقة الوجهة).
- ناقص ~25–30 يومًا قبل الشحن: بدء الإنتاج بالجملة—دفع العربون واعتماد العينات.
- ناقص 7–14 يومًا قبل الإنتاج: اعتماد العينات واستكمال أي قوالب مخصصة مطلوبة.
- عيد الميلاد: ابدأ أخذ العينات في مارس–أبريل.
- Valentine's\/Spring: ابدأ في سبتمبر–أكتوبر.
- الصيف: ابدأ في فبراير–مارس.
- رمضان/عيد: ابدأ قبل خمسة إلى ستة أشهر—وتأكد من التواريخ القمرية أولًا.
شارك Boymay في التوريد الموسمي في الوقت المحدد
إذا كنت تبحث عن شريك تصنيع يتعامل مع مواعيدك الموسمية النهائية كما لو كانت مواعيده الخاصة، فإن Boymay يستحق التواصل معه. منذ عام 1995، نركز تحديدًا على إنتاج إسفنجات الاستحمام وجل الاستحمام ومنتجات العناية الشخصية بنظامي OEM/ODM—ولذلك فإن التخطيط الموسمي يُعد تخصصًا طورناه على مدى ثلاثة عقود.
يضم مصنعنا البالغ 40,000 م² 16 خط إنتاج آليًا يعمل بها أكثر من 200 موظف، ويدعم ذلك شهادات GMP وISO وFDA وSMETA. ويعني ذلك توفير مدد زمنية مستقرة للإنتاج بالجملة تتراوح بين 25–30 يومًا، وإعداد العينات خلال 7–14 يومًا، وحد أدنى للطلب يبدأ من 1,000 وحدة فقط، إلى جانب وثائق كاملة جاهزة لأسواق أمريكا الشمالية وأوروبا والشرق الأوسط.
سواء كنت تختبر خطًا جديدًا من قنابل الاستحمام النباتية والخالية من القسوة أو تعمل على توسيع نطاق منتج موسمي ناجح، تواصل معنا لوضع جدولك الموسمي مع فريق يلتزم بالتسليم في الوقت المحدد.
الأسئلة الشائعة (FAQ)
س: ما المدة التي ينبغي أن أطلب فيها المنتج الموسمي المخصص مسبقًا؟
ج: احسب المراحل مجتمعة: 7–14 يومًا لإعداد العينات، و25–30 يومًا للإنتاج بالجملة، بالإضافة إلى مدة نقل الشحن في منطقتك ومدة احتياطية للتخليص الجمركي. وبالنسبة إلى طلبات عيد الميلاد ذات الكميات الكبيرة، يعني ذلك البدء في مارس–أبريل؛ وبالنسبة إلى عيد الحب/الربيع، في سبتمبر–أكتوبر؛ وبالنسبة إلى الصيف، في فبراير–مارس. احرص دائمًا على إضافة هامش أمان لإجراء التعديلات.
س: ما الحد الأدنى لكمية الطلب للمنتجات الموسمية المخصصة؟
ج: يبدأ الحد الأدنى لكمية الطلب من 1,000 وحدة. ويُعد هذا الحد المنخفض مثاليًا لاختبار التصاميم الموسمية الجديدة قبل الالتزام بإنتاج دفعة أكبر لاحقة.
س: كم يستغرق الحصول على الموافقة على عينة مخصصة؟
ج: عادةً ما تُجهز العينات المخصصة خلال 7–14 يومًا. ويعتمد التوقيت الدقيق على تعقيد التركيبة وتطوير العطر والمظهر ومتطلبات التغليف—وعلى ما إذا كانت هناك حاجة إلى جولة من التعديلات.
س: هل يمكن تصنيع المنتجات الموسمية لتكون نباتية وخالية من القسوة؟
ج: نعم. يمكن تركيبتها لتكون نباتية، كما أنها لا تُختبر على الحيوانات، مما يدعم الامتثال وتلبية توقعات المستهلكين في أسواق أمريكا الشمالية وأوروبا والشرق الأوسط.
س: ماذا يحدث إذا فاتني الموعد النهائي الموصى به لتوريد المنتجات؟
ج: لا تزال أمامك خيارات، لكن لكل منها تكلفة مقابلة. يمكن للشحن السريع أو الشحن الجوي استعادة الوقت، ولكن بتكلفة إضافية كبيرة؛ كما يمكن لتبسيط التغليف أو استخدام قوالب جاهزة تقصير مدة الإنتاج. وأفضل إجراء للتخفيف من التأخير هو تأكيد حجز موعد الإنتاج لدى المصنع مبكرًا—لذا ابدأ المحادثة بمجرد إدراج موسمك في الجدول.
